Оценку даст зима
08 сентября 2011
Гарантией нормальной работы всех систем коммунального комплекса, и, в первую очередь, систем обеспечения теплом и электроэнергией, является стопроцентное выполнение всех запланированных работ по подготовке объектов к работе в зимних условиях.
До запуска отопления (а это, ориентировочно, 15 сентября) осталось не так уж много времени. Подготовка к зиме источников тепло-и-водоснабжения, магистральных и внутриквартальных трубопроводов в г. Сатка, обслуживаемых ОАО «Энергосистемы», вступила в завершающую стадию. Самые основные и наиболее затратные по финансам работы выполнены на центральной котельной. Сделаны они за счет средств предприятия. Проведен капитальный ремонт деаэратора № 1. Ведется замена запорной арматуры, узлов, агрегатов котельной. На центральной котельной также заменены теплообменники деаэрированной воды. Заменена запорная арматура на так называемом Пермяцком узле на разводящей сети города. Установлены очень прочные стальные задвижки, рассчитанные на высокое давление.
Проведен текущий ремонт водогрейных котлов. На 100% подготовлены аккумуляторные баки, мазутное хозяйство.
Стопроцентное выполнение достигнуто по мероприятиям в рамках промышленной безопасности. Полностью готово к пуску электрооборудование.
Приведено в порядок приборное хозяйство, частотные преобразователи отревизированы и отремонтированы полностью как по центральной котельной, так и по сетям.

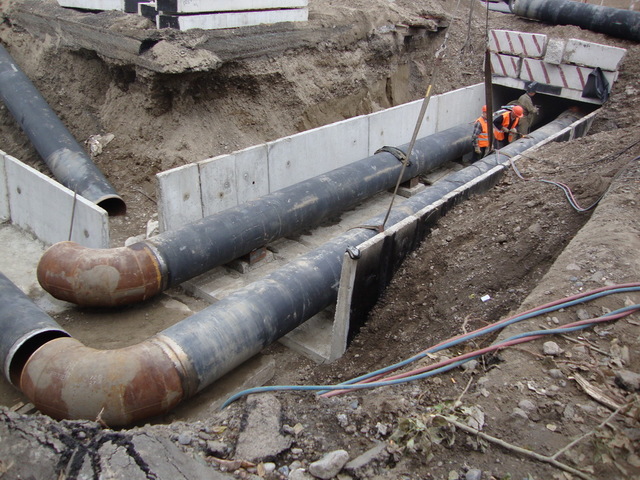

В течение подготовительного сезона большие работы проведены на тепловых сетях. Так, например, в начале лета была заменена труба диаметром 325 мм по адресу: ул. Солнечная, 12. В западном микрорайоне после гидравлических испытаний определился ряд порывов, все они устранены, проведены необходимые ремонтные работы. В этом же районе по адресу ул. Российская, 7 ведутся работы по замене большого участка магистральной теплотрассы. Пока работы не окончены, в финансовом плане они очень затратные, и сейчас решается вопрос об источнике финансирования.
Крупный ремонт с заменой ввода в дом (изношенность труб достигла 100%) проведен у дома № 41 на ул. Рязанской. По двум адресам проведен ремонт водовода d-530 горячей воды.
В августе, во время остановки центральной котельной, выполнен большой объем работ в рамках мероприятий по подготовке к зиме, которые нельзя было выполнить при работающем оборудовании.
Проведена ревизия всей запорной арматуры. Практически завершен ремонт конвективной и экранной частей водогрейного котла ПТВМ-30, который ведется на так называемые целевые средства. В настоящее время выполнение мероприятий, на которые были направлены целевые средства, достигает 60%.
В период остановки котельной работа специалистов организована в две смены, сформированы сводные бригады из разных управлений, участков, основная часть их работает на центральной котельной. Занятые на ремонтных работах рабочие, инженерный состав трудятся с полной отдачей. Они хорошо понимают, что от их работы зависит благополучие огромного количества людей, проживающих в городе, ведь предприятие обслуживает более 300 многоквартирных домов, частный сектор и находящиеся на обслуживаемой территории муниципальные учреждения.
В рамках подготовки сетей к зиме ОАО «Энергосистемы» период с 15 по 28 августа отключало в жилом фонде, обслуживаемом этим предприятием, горячую воду. По словам начальника отдела по работе с населением ОАО «Энергосистемы» Валентины Храпуновой, потребителям этой услуги уже сделан перерасчет и в счетах – извещениях за август сумма перерасчета отражена.
Руководители предприятия уверены, что к началу отопительного сезона очень сложное коммунальное хозяйство города будет готово к работе в зимних условиях.
Источник: пресс-служба «Группа Коммунальные технологии»
